REITHALLENBAU 2010 - hier ein kleines Bautagebuch:

17. Mai 2010

Die Erdarbeiten haben um 7.00 Uhr begonnen. Den ganzen Tag waren Robert mit seinem Bagger und Fritz auf der Raupe voll am Arbeiten zuerst mal den ganzen Humus abzuschieben und einen riesigen Berg davon hinter unserem Hühnerstall aufzuhaufen. Mit Hilfe von LKWs wurden ein paar Fuhren Humus gleich zu einigen Feldern von uns gefahren. Am Abend wurde mal dann das Niveau des gesamten Platzes gemessen...

18. Mai 2010

Am zweiten Tag mußte mal das gesamte Niveau angeglichen werden - das hieß für Robert baggern, baggern und nochmal baggern und Fritz radelte die ganze Erde von einer Seite weg und schüttete damit die andere Seite damit wieder auf - weil an der Nordseite mußten wir doch ca. 1m in die Erde rein. Nun durfte auch Ali mit ein bisschen Unterstützung unserer Tochter Elena die Walze zum ersten Mal starten...

19. Mai 2010

Nachdem mal am Vortag die gesamte Reithallenfläche inkl. Vorbau und Zufahrt ausgeglichen war machte sich Fritz daran den hinten anschließenden Reitplatz mit Gefälle vorzubereiten und mit dem übrigen Material im hinteren Bereich einen Damm aufzuschütten. Robert mußte die hinter der Hallenlängsseite liegende Böschung anplanieren und den davor befindlichen Sickerschacht graben.

20. Mai 2010

Nun ging es ans Anschütten der Zufahrtsstraße und des Vorbaus der Halle mit dem Fritz auf der Raupe und den 2 LKWs, die für's Material sorgten, beschäftigt waren. Robert befüllte zuerst den Sickerschacht und dann planierte er den ganzen Wall hinten.

21. Mai 2010

Der letzte Tag der groben Erdarbeiten hatte begonnen - Fritz machte den Regen-Auslauf unserer Pferde fertig und Robert bedeckte hinten noch den Wall mit Humus und befüllte den zweiten Sickerschacht. Aufgrund des einsetzenden Regens am Nachmittag und dem folgenden Tag stoppten wir mal vorerst die Erdarbeiten, die dann in 1-2 Wochen mit den Fundamentsgrabungen beendet werden...

9. - 10. Juni 2010

Nach dem vielen Regen der letzten Wochen ist nun die Hitzeperiode angebrochen und das heisst für unsere Baustelle Fundamente herstellen. Robert's Bagger mußte für die Grabarbeiten ran und Hans und Roland fertigten die Einzelfundamente für unsere Stahlträger. Alles lief nach Plan und konnte am Donnerstag fertiggestellt werden.

23. - 26. Juni 2010

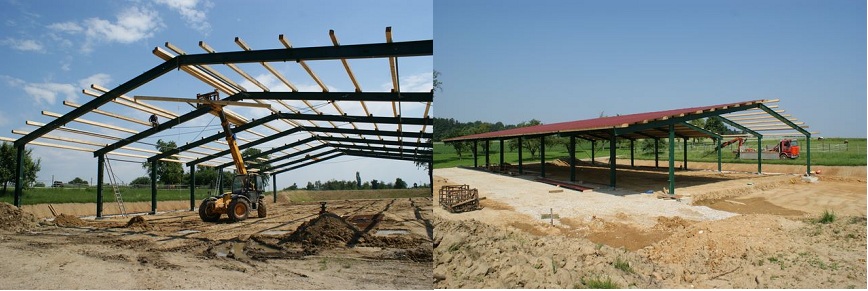

Das Hallengerüst wird aufgestellt - begonnen beim letzten Windverband und dann Element für Element dazugestellt. Sepp und sein Team mit Unterstützung von seinem Kran und Otto mit seinem ICB hatten alle Hände voll zu tun bis alles aufgebaut war. Dann ging's ans Ausgießen der Fundamentköcher und dann an's Legen der Unterkonstruktion fürs Dach. Am Samstag wurde dann schon das Dach mit Platten zugelegt.

29. - 30. Juni 2010

Zum einen wurde das Dach fertig zugelegt und an den Stirnseiten die Stahlträger und Betonteile aufgestellt.

Juli 2010

In der Halle wird von uns die Bande errichtet bevor die Tretschicht zum Reiten aufgebracht werden kann. Zum Schluß noch ein tolles Tor, die Seitenverkleidungen auf den beiden Wetterseiten, die Beleuchtung und unsere Halle ist fertiggestellt!

Wegbegleiter

Leider haben wir auch einige unser liebsten Tiere verloren, die uns begleitet haben.

Großes Projekt

Unser Hallen- und Reitplatzbau war bis jetzt unser größtes Projekt.
